सॉफ्ट कूलर उत्पादन लीड टाइम समझाया गया

"उत्पादन 30 से 45 दिन है" अधिकांश खरीदारों को यही उत्तर मिलता है, और यह सच है - लेकिन यह केवल समयरेखा के मध्य का वर्णन करता है। ऑर्डर-टू-वेयरहाउस वास्तविकता में नमूनाकरण, पुनरीक्षण दौर, सामग्री आवक, निरीक्षण, समुद्री माल ढुलाई और सीमा शुल्क निकासी शामिल है, और लॉन्च की तारीखों को नष्ट करने वाली देरी उत्पादन लाइन पर लगभग कभी नहीं होती है। वे इससे पहले अनुमोदनों और सामग्रियों में होते हैं। यह मार्गदर्शिका संपूर्ण समयरेखा को उसके वास्तविक घटकों में विभाजित करती है, दिखाती है कि वास्तव में समय कहाँ नष्ट हुआ है, और यह बताती है कि किसी शेड्यूल को कैसे संपीड़ित किया जाए बिना यह दिखावा किए कि भौतिकी लागू नहीं होती है। Sealock (YiFuLong आउटडोर गियर कं, लिमिटेड) 7-15 दिनों के नमूने और 30-45 दिनों के उत्पादन का उद्धरण देता है, और यह बताता है कि उन संख्याओं के आसपास क्या बैठता है।


"लीड टाइम" का क्या मतलब होना चाहिए

इसे ठीक से परिभाषित करें या आप गलत संख्या के खिलाफ योजना बनाएंगे। सख्त अर्थ में, लीड टाइम का तात्पर्य खरीद-ऑर्डर अनुमोदन से लेकर तैयार कपड़ों के कारखाने के गेट तक निकलने तक की कुल अवधि से है। लेकिन एक ब्रांड को वास्तव में जिस संख्या की आवश्यकता होती है वह व्यापक होती है: उत्पादन ऑर्डर देने से लेकर बेचने के लिए तैयार तैयार माल प्राप्त करने, सैंपलिंग, फिटिंग और अंतिम अनुमोदन तक का कुल बीता हुआ समय; कपड़े और ट्रिम की सोर्सिंग और फैक्ट्री में आवक; थोक में कटाई, सिलाई और परिष्करण; गुणवत्ता नियंत्रण और पैकिंग; माल ढुलाई, सीमा शुल्क निकासी और गोदाम में आवक।

फ़ैक्टरी लीड टाइम और आपका लीड टाइम अलग-अलग संख्याएँ हैं। दूसरे पर योजना बनाएं.

वह खोज जो आपकी योजना बनाने के तरीके को बदल देगी

यह शोध में सबसे उपयोगी चीज़ है, और यह विरोधाभासी है जहां अधिकांश खरीदार अपना दबाव केंद्रित करते हैं: अधिकांश ब्रांड सिलाई शुरू होने से पहले समय खो देते हैं - सामग्री की उपलब्धता और अनुमोदन सामान्य बाधाएं हैं, और कपड़े की देरी से उबरना सबसे कठिन है क्योंकि कटिंग टेबल पर यार्डेज के बिना कुछ भी डाउनस्ट्रीम शुरू नहीं हो सकता है। देर से रंग की स्वीकृति या स्टॉक से बाहर का कपड़ा हर बाद के चरण में धीरे-धीरे बढ़ता जाता है।

एक निर्माता इसकी मात्रा निर्धारित करता है: ;कपड़े की सोर्सिंग और रंगाई के कारण पहले ऑर्डर में 45% से 55% देरी होती है। पहले ऑर्डर पर देरी का लगभग आधा जोखिम उस चरण में होता है जिसे अधिकांश खरीदार प्रशासनिक मानते हैं।

निष्कर्ष सीधे इस प्रकार है: लॉन्च की तारीख को सुरक्षित रखने का विश्वसनीय तरीका फैब्रिक और अनुमोदन को जल्दी लॉक करना है, न कि बाद में उत्पादन को संपीड़ित करना। छठे सप्ताह में फ़ैक्टरी का पीछा करने से पहले सप्ताह में खोए समय की भरपाई नहीं होती है।

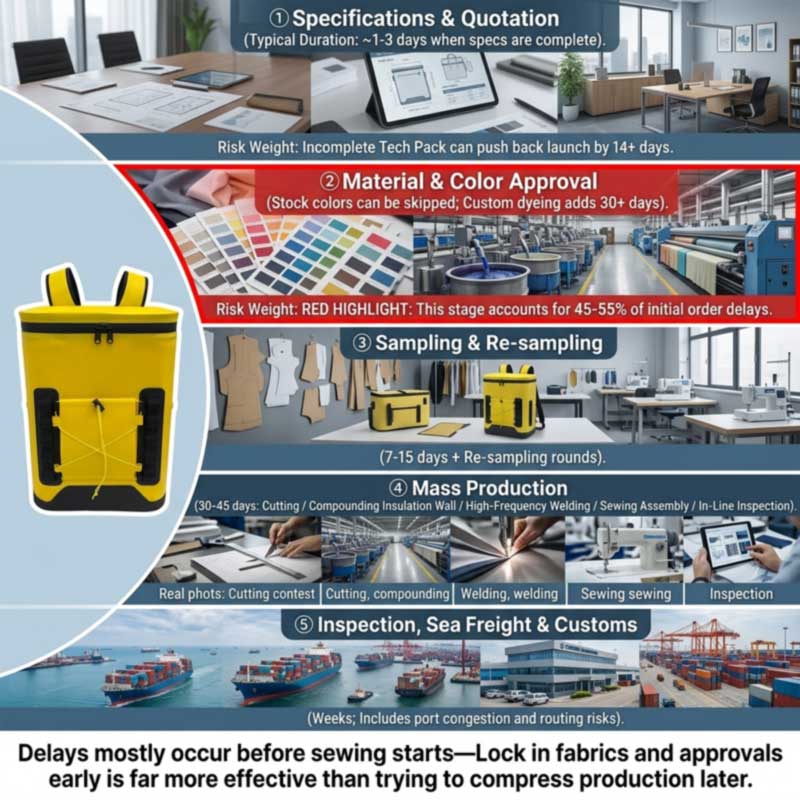

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

स्टेज दर स्टेज

1. विशिष्टता और उद्धरण

संक्षिप्त विवरण पूरा होने पर तेजी से: जब विनिर्देश पूरा हो जाता है तो बेंचमार्क लगभग 1-3 दिनों में टेक-पैक समीक्षा और उद्धरण डालते हैं। धीमी गति से जब ऐसा न हो - ;अधूरे तकनीकी पैक घर्षण का एक प्राथमिक कारण होते हैं, जो अक्सर परियोजना की आरंभ तिथि में 14 या अधिक दिन जोड़ते हैं, क्योंकि कोई कारखाना सटीक माप, सीम विनिर्देशों और सामग्री के बिल के बिना कपड़े को सटीक रूप से उद्धृत या काट नहीं सकता है।

कूलर के लिए, "पूर्ण" का अर्थ है नामकरण: शेल सामग्री और डेनियर, इन्सुलेशन प्रकार और दीवार की मोटाई, लाइनर सामग्री और बाजार अनुपालन, बंद करने का प्रकार और सील स्तर, सहनशीलता, हार्डवेयर, हार्नेस, ब्रांडिंग विधि और पैकेजिंग के साथ क्षमता और आंतरिक आयाम।

2. सामग्री और रंग अनुमोदन - असली बाधा

बेंचमार्क कुछ कार्यक्रमों में कपड़े और नमूने के चयन के लिए 3-7 दिनों का सुझाव देते हैं, लेकिन कस्टम रंग, रंगाई या विशेष सामग्री में अधिक समय लग सकता है - और "लंबा" पर्याप्त हो सकता है: यदि कोई ब्रांड कस्टम-रंग वाले कपड़े या विशेष ट्रिम्स का अनुरोध करता है, तो समयरेखा 30 दिन या उससे अधिक तक बढ़ सकती है।

एक नरम कूलर में परिधान की तुलना में अधिक सामग्री धाराएँ होती हैं: शेल फैब्रिक, क्लोज्ड-सेल फोम, फूड-ग्रेड लाइनर फिल्म, एयरटाइट या वॉटरप्रूफ ज़िपर, बकल, बद्धी और लेबल। प्रत्येक का अपना इनबाउंड लीड समय होता है, और सबसे धीमा व्यक्ति आरंभ तिथि निर्धारित करता है। हार्डवेयर और ट्रिम्स पर विशेष ध्यान देने की आवश्यकता है, क्योंकि वे छोटे, सस्ते और नियमित रूप से भुला दिए जाते हैं - फिर भी, जब कपड़ा और श्रम तैयार होते हैं, तब भी एक लापता कार्यात्मक या ब्रांडेड घटक उत्पादन शुरू होने से रोक सकता है।

3. नमूनाकरण और संशोधन

सीलॉक नमूनों के लिए 7-15 दिनों का समय लेता है, जबकि ग्राउंड-अप विकास के लिए अधिक समय लगता है, जहां पैटर्न और वेल्डिंग टूलींग को पहले इंजीनियर किया जाना चाहिए। चर निर्माण नहीं कर रहा है; यह राउंड की संख्या है - और राउंड संक्षिप्त गुणवत्ता और फीडबैक गति से संचालित होते हैं। ;खरीदारों से प्रतिक्रिया में देरी या अस्पष्ट विनिर्देश नमूना अनुमोदन समयरेखा को बढ़ाते हैं, और एक अनुशंसित अनुशासन है; गति खो न जाए यह सुनिश्चित करने के लिए नमूना संशोधन के लिए 48 घंटे का नियम।

4. थोक उत्पादन - 30 से 45 दिन

वेल्डेड कूलर के लिए उस खिड़की के अंदर वास्तव में क्या होता है: शेल, फोम और लाइनर काटना; इंसुलेटेड दीवार को लैमिनेट करना; शरीर, आधार और समापन की उच्च आवृत्ति वेल्डिंग; हार्नेस, जेब, बद्धी और ट्रिम की सिलाई; संयोजन और हार्डवेयर; संपूर्ण इन-लाइन निरीक्षण; परिष्करण और पैकिंग।

शेड्यूलिंग के लिए ध्यान देने योग्य बात: कई कूलर बिल्ड गुजरते हैंदो अलग-अलग उत्पादन लाइनें- उच्च आवृत्ति वेल्डिंग लाइन और सिलाई लाइन। सीलॉक में ये एक ही मंजिल पर अलग-अलग कमरों में बैठते हैं, और सिलना निर्माण एक आउटसोर्स कदम के बजाय एक मुख्य घरेलू क्षमता है। एक निर्माण जो दोनों का उपयोग करता है वह केवल-वेल्डेड या केवल-सिले हुए उत्पाद की तुलना में थोड़ा लंबा आंतरिक मार्ग होता है, जो एक कारण है कि जटिलता उत्पादन विंडो को प्रभावित करती है। पूरा क्रम अंदर हैसॉफ्ट कूलर बैकपैक्स का निर्माण कैसे किया जाता है.

5. निरीक्षण

इसे लगभग 80% पूरा होने पर बुक करें ताकि दोबारा काम करने का समय मिल सके। कूलर पर, विशेष रूप से पानी के परीक्षण के लिए समय दें, और याद रखें कि शेष भुगतान आम तौर पर उत्तीर्ण निरीक्षण से जुड़ा होता है। देखनाशिपमेंट से पहले सॉफ्ट कूलर गुणवत्ता निरीक्षण.

6. माल ढुलाई और निकासी

मंच ख़रीदार अक्सर पूरी तरह से छोड़ देते हैं। महासागर पारगमन प्लस गंतव्य मंजूरी में सप्ताह जुड़ जाते हैं, और यह किसी के नियंत्रण से बाहर व्यवधान के संपर्क में आता है: बंदरगाह की भीड़, मार्ग व्यवधान, सीमा शुल्क या भू-राजनीतिक घटनाएं इन खिड़कियों को और आगे बढ़ा सकती हैं, इसलिए एक डिलीवरी बफर आवश्यक है। हाल की रूटिंग स्थितियां पैमाने को दर्शाती हैं - एक निर्माता नोट करता है कि केप ऑफ गुड होप के आसपास वाहक फिर से रूट कर रहे हैं, जिससे यूरोप में शिपमेंट के लिए स्वचालित 10 से 14 दिन की देरी हो रही है। कूलर भी भारी होते हैं और मात्रा के हिसाब से चार्ज होते हैं, जो समय से अधिक लागत के लिए मायने रखता है; देखनाथोक कूलर बैकपैक निर्माता: थोक मूल्य निर्धारण और एफओबी शर्तें.

देरी के सामान्य कारण

कारण विशिष्ट प्रभाव रोकथाम
अधूरा तकनीकी पैक प्रारंभ से पहले 14+ दिन जोड़े गए सामग्री, आयाम, सहनशीलता, समापन और अनुपालन को पहले से निर्दिष्ट करें
कस्टम रंग/कस्टम सामग्री 30+ दिन; ~ प्रथम-क्रम विलंब जोखिम का आधा हिस्सा यहीं बैठता है पहले ऑर्डर के लिए स्टॉक रंगों का उपयोग करें, या तुरंत लैब डिप्स शुरू करें
धीमी खरीदार प्रतिक्रिया प्रत्येक नमूनाकरण दौर का विस्तार करता है एकल निर्णयकर्ता; 48 घंटे की प्रतिक्रिया नियम
मध्य-प्रक्रिया डिज़ाइन में परिवर्तन दिन से सप्ताह तक; रंगे हुए कपड़े को अमान्य कर सकता है लॉक डिजाइन और सामग्री आधार जल्दी; परिवर्तनों को नई वस्तुओं के रूप में मानें
गुम ट्रिम्स या हार्डवेयर लाइन लोडिंग को पूरी तरह से ब्लॉक कर देता है ट्रिम्स का ऑर्डर जल्दी दें; लाइन लोडिंग से पहले इनबाउंड तिथियों की पुष्टि करें
राष्ट्रीय छुट्टियाँ सप्ताह - वसंत महोत्सव एक बहु-सप्ताह का व्यवधान है मंदी से पहले ऑर्डर करें; चीन गाइड देखें
असफल निरीक्षण/पुनः कार्य दिन से लेकर सप्ताह तक स्पष्ट दोष परिभाषाएँ और सोने का नमूना पूर्व-उत्पादन पर सहमत हुआ
माल ढुलाई और सीमा शुल्क सप्ताह, परिवर्तनशील एक बफ़र बनाएँ; न्यूनतम पारगमन की योजना न बनाएं

इनमें से दो पर जोर दिया जाना चाहिए। मध्य-प्रक्रिया परिवर्तन समय के साथ-साथ पैसे के मामले में भी महंगे हैं: रंगों को फिर से तिरछा करना, पैनलों को फिर से बुनना या कपड़े को पहले से ही रंगे जाने के बाद फिर से डिज़ाइन करना दिन या सप्ताह जोड़ता है - मुख्य डिज़ाइन तत्वों और कपड़े के आधारों को जल्दी से लॉक करें, और बड़े बदलावों को अपने स्वयं के लीड-टाइम अपेक्षाओं के साथ नए आइटम कोड के रूप में मानें। और छुट्टियाँ कोई फ़ुटनोट नहीं हैं: ;उत्पादन देशों में राष्ट्रीय छुट्टियों के लिए या तो उन्नत ऑर्डर या अतिरिक्त अंतर्निहित बफर समय की आवश्यकता होती है। कूलर बैग के लिए, जिनकी ऑर्डर विंडो वसंत महोत्सव अवधि के दौरान होती है, यह प्रथम-ऑर्डर योजना बाधा है - देखेंचीन में सॉफ्ट कूलर निर्माता: पूर्ण OEM गाइड.

वास्तव में किसी टाइमलाइन को कैसे संपीड़ित करें

लीवर जो काम करते हैं, मोटे तौर पर प्रभावशीलता के क्रम में:

  1. स्टॉक सामग्री और स्टॉक रंग चुनें।यह पहले आदेश पर सबसे बड़े विलंब स्रोत को हटा देता है - कोई प्रयोगशाला डिप चक्र नहीं, कोई डाई लॉट प्रतीक्षा नहीं।
  2. संपूर्ण विवरण प्रस्तुत करें.एक उत्पादन-तैयार संक्षिप्त विवरण 14-दिवसीय खोज लूप को 1-3 दिन के उद्धरण में बदल देता है।
  3. दोहराए जाने वाले कार्यक्रमों के लिए मुख्य सामग्रियों को पूर्व-अनुमोदन दें।मानक सलाह है; बार-बार लैब डिप्स को छोड़ने के लिए कोर कपड़ों को पूर्व-अनुमोदन दें - अनुमोदित सामग्री पर दूसरा ऑर्डर पहले की तुलना में भौतिक रूप से तेज़ है।
  4. फीडबैक को समेकित करें और तेजी से निर्णय लें।एक निर्णय-निर्माता, एक समेकित प्रतिक्रिया, एक निश्चित बदलाव की प्रतिबद्धता। ;स्पष्ट, पूर्ण विनिर्देशों की आपूर्ति करके नमूना पुनरावृत्तियों को समेकित करना एक दस्तावेजी लीवर है।
  5. किसी मौजूदा प्लेटफ़ॉर्म से प्रारंभ करें.एक सिद्ध वेल्डेड बिल्ड स्किप पैटर्न इंजीनियरिंग और वेल्डिंग टूलींग विकास पर ब्रांडिंग और विनिर्देश पूरी तरह से बदल जाते हैं।
  6. ऑफ-सीज़न में ऑर्डर करें.फ़ैक्टरी लोडिंग एक वास्तविक बाधा है; शांत विंडो शेड्यूल में वही ऑर्डर जल्दी दिया जाता है।
  7. हवाई माल भाड़ा, केवल आपात स्थिति के रूप में।ईमानदार फ्रेमिंग: ;हवाई माल ढुलाई अंत में दो से चार सप्ताह पीछे हो सकती है, लेकिन समुद्र की लागत से कई गुना अधिक, इसलिए यह एक योजना के बजाय एक आपातकालीन लीवर के रूप में काम करती है।
जिसे संपीड़ित नहीं किया जा सकता.वेल्डिंग, दीवार लेमिनेशन और क्योरिंग में समय लगता है; उन्हें जल्दी करने से ऐसी खामियाँ पैदा होती हैं जो निरीक्षण में विफल हो जाती हैं और जितना समय बचाया जाता है उससे अधिक खर्च होता है। धीमी गति से रिसाव का पता लगाने के लिए जल परीक्षण के लिए समय की आवश्यकता होती है। समुद्री माल ढुलाई भूगोल द्वारा तय की जाती है। एक आपूर्तिकर्ता जो सामग्री, रंग अनुमोदन और फ़ैक्टरी लोडिंग पर चर्चा किए बिना किसी भी समय सीमा पर सहमत होता है, वह योजना नहीं बना रहा है - और आशावाद पर सहमत शेड्यूल मिस्ड सीज़न का सबसे आम मार्ग है।


पीछे की ओर योजना बनाना: एक कार्यसूची

ऑन-शेल्फ तिथि से कार्य करें, क्रय आदेश से नहीं। इस क्रम में घटाएँ:

ऑन-शेल्फ तिथि से पीछे हटें अनुमति दें
वेयरहाउस रिसीविंग, क्यूसी और लिस्टिंग दिन से लेकर एक सप्ताह तक
बंदरगाह से अंतर्देशीय डिलीवरी दिन
सीमा शुल्क की हरी झण्डी दिन, परिवर्तनशील
महासागर पारगमन सप्ताह, मार्ग-निर्भर - बफ़र जोड़ें
शिपमेंट-पूर्व निरीक्षण और कोई भी पुनः कार्य एक सप्ताह तक
थोक उत्पादन 30-45 दिन
सामग्री आवक (सबसे लंबी लीड वस्तु) दिन से सप्ताह तक; 30+ यदि कस्टम रंगा हुआ हो
नमूनाकरण और अनुमोदन दौर 7-15 दिन और पुनरीक्षण
विशिष्टता और उद्धरण पूरा होने पर 1-3 दिन
अवकाश बफ़र यदि शेड्यूल वसंत महोत्सव को पार कर जाता है तो सप्ताह

ग्रीष्मकालीन कूलर रेंज के लिए यह अंकगणित आम तौर पर शरद ऋतु या शुरुआती सर्दियों में प्रतिबद्धता की तारीख बताता है। जून में लॉन्च के लिए वसंत ऋतु में शुरुआत करने वाला एक ब्रांड पहले ही सीजन खो चुका है - और कूलर मौसमी हैं, इसलिए देर से आने वाले सामान एक महीने के बजाय एक साल तक इंतजार करते हैं। व्यावसायिक परिणाम इसमें शामिल हैंअपना खुद का कूलर बैकपैक ब्रांड कैसे शुरू करें.

पुनः क्रमित करना न भूलें.यदि पहला रन बिक जाता है, तो प्रतिस्थापन में मालभाड़ा सहित 30-45 दिन लगते हैं - इसलिए मध्य-सीज़न बिक-आउट का मतलब है कि सीज़न के बाद रीस्टॉक आता है, जब तक कि मूल शेड्यूल में पुन: ऑर्डर की योजना नहीं बनाई गई हो। पहली शिपमेंट उतरने से पहले अपना पुनः ऑर्डर ट्रिगर बिंदु तय करें।


सीलॉक लीड टाइम्स

उद्धरण संपूर्ण विशिष्टता पर तेजी से काम करें
सैम्पलिंग 7-15 दिन; ग्राउंड-अप विकास के लिए अधिक समय लगता है जबकि पैटर्न और वेल्डिंग टूलींग को इंजीनियर किया जाता है
उत्पादन नमूना और जमा पुष्टिकरण के 30-45 दिन बाद
शर्तें प्रति डिज़ाइन MOQ 300 पीसी; एफओबी गुआंग्डोंग
क्षमता घर में उच्च आवृत्ति वेल्डिंग लाइनें और सिलाई लाइनें - अलग कमरे, एक ही मंजिल; कई बिल्ड दोनों का उपयोग करते हैं
गुणवत्ता IQC / IPQC / OQC, AQL नमूनाकरण, सोना-नमूना साइन-ऑफ़, पूर्ण जल-विसर्जन बैच परीक्षण; एसजीएस या क्यूआईएमए का स्वागत है
मूल समान विनिर्देश पर चीन या वियतनाम
प्रमाणपत्र आईएसओ9001, बीएससीआई, स्मेटा पी4, जीआरएस, एचआईजीजी, स्कैन

प्लेटफ़ॉर्म जो पहले शेड्यूल को छोटा करते हैं - स्टॉक कलरवेज़ में मौजूदा वेल्डेड बिल्ड, इसलिए कोई पैटर्न विकास नहीं और कोई डाई लॉट नहीं:

छवि नमूना यह शेड्यूल छोटा क्यों करता है जोड़ना
28L airtight-zipper insulated backpack cooler SL-I274 28L एयरटाइट-जिपर बैकपैक कूलर (SL-I274) सिद्ध 48-घंटे सीलबंद निर्माण, चार स्टॉक रंग देखना
Insulated soft cooler backpack with molded lid SL-E050B इंसुलेटेड कूलर बैकपैक, मोल्डेड ढक्कन (SL-E050B) दो आकार पहले ही विकसित हो चुके हैं - नए टूलींग के बिना सीमा विस्तार देखना
Roll-top leakproof soft cooler SL-I288 रोल-टॉप लीकप्रूफ सॉफ्ट कूलर (SL-I288) मौजूदा भूरे/ग्रे रंग; कस्टम डाई लॉट के बिना विशिष्ट देखना
Insulated leakproof cooler backpack SL-I075A इंसुलेटेड लीकप्रूफ कूलर बैकपैक (SL-I075A) तीन स्टॉक रंगों में वैल्यू प्लेटफ़ॉर्म देखना

अक्सर पूछे जाने वाले प्रश्न: सॉफ्ट कूलर लीड टाइम्स

प्रश्न: सॉफ्ट कूलर के उत्पादन में कितना समय लगता है?

ए: थोक उत्पादन आम तौर पर नमूना और जमा की पुष्टि के 30-45 दिन बाद होता है, नमूने 7-15 दिन पहले होते हैं। लेकिन ऑर्डर-टू-वेयरहाउस लंबा है - विनिर्देश और उद्धरण, सामग्री आवक, नमूना संशोधन, निरीक्षण, समुद्री माल और सीमा शुल्क निकासी जोड़ें। अनुमोदन से दो से तीन महीने एक यथार्थवादी योजना आंकड़ा है।

प्रश्न: देरी वास्तव में कहाँ से आती है?

उत्तर: अधिकतर उत्पादन शुरू होने से पहले। सामग्री की उपलब्धता और अनुमोदन सामान्य बाधाएं हैं, और कपड़े की देरी से उबरना सबसे कठिन है क्योंकि काटने की मेज पर सामग्री के बिना कुछ भी डाउनस्ट्रीम शुरू नहीं हो सकता है - एक निर्माता कपड़े की सोर्सिंग और रंगाई के लिए प्रथम-ऑर्डर देरी का 45-55% जिम्मेदार मानता है। देर से रंग अनुमोदन प्रत्येक बाद के चरण के माध्यम से बढ़ता है।

प्रश्न: एक कस्टम रंग कितना जोड़ता है?

उत्तर: संभावित रूप से 30 दिन या उससे अधिक, क्योंकि कस्टम रंगाई का अपना प्रयोगशाला डिप अनुमोदन चक्र और डाई लॉट लीड समय होता है। समय के दबाव में पहले ऑर्डर के लिए, स्टॉक कलरवे चुनना शेड्यूल की सुरक्षा का सबसे प्रभावी तरीका है।

प्रश्न: यदि मुझे देर हो जाए तो क्या मैं उत्पादन में तेजी ला सकता हूं?

उत्तर: केवल सीमा के भीतर। हवाई माल ढुलाई समुद्र की लागत से कई गुना अधिक कीमत पर दो से चार सप्ताह में वसूल हो सकती है, जो इसे एक योजना के बजाय एक आपातकालीन लीवर बनाती है। वेल्डिंग, दीवार लेमिनेशन और जल परीक्षण में समय लगता है, और उन्हें जल्दी करने से दोष उत्पन्न होते हैं जो निरीक्षण में विफल हो जाते हैं और समय बचाने की तुलना में अधिक खर्च करते हैं। सामग्री और अनुमोदन को जल्दी लॉक करके तारीख को सुरक्षित रखें, न कि बाद में उत्पादन को संपीड़ित करके।

प्रश्न: मुझे कितनी दूर तक समर रेंज का ऑर्डर देना चाहिए?

उ: गोदाम प्राप्ति, अंतर्देशीय वितरण, सीमा शुल्क, समुद्री पारगमन, निरीक्षण, 30-45 दिनों का उत्पादन, सामग्री आवक, नमूनाकरण और अनुमोदन के माध्यम से अपनी ऑन-शेल्फ तिथि से पीछे की ओर काम करें - फिर यदि शेड्यूल स्प्रिंग फेस्टिवल को पार कर जाता है तो एक अवकाश बफर जोड़ें। अधिकांश ग्रीष्मकालीन कूलर रेंज के लिए जो शरद ऋतु या शुरुआती सर्दियों में प्रतिबद्धता रखती है।

प्रश्न: मेरे लीड टाइम में सबसे बड़ा अंतर क्या है?

ए: एक पूर्ण विनिर्देश और एक स्टॉक कलरवे। एक उत्पादन-तैयार संक्षिप्त विवरण दो सप्ताह की खोज लूप को एक से तीन दिन के उद्धरण में बदल देता है, और एक स्टॉक रंग महत्वपूर्ण पथ से डाई लॉट को हटा देता है। उसके बाद: नमूनाकरण के दौरान तेज़, समेकित प्रतिक्रिया, और एक नया पैटर्न विकसित करने के बजाय मौजूदा प्लेटफ़ॉर्म से शुरुआत करना।

एक कार्यक्रम की योजना बना रहे हैं?Sealock (YiFuLong आउटडोर गियर कंपनी लिमिटेड) चीन और वियतनाम में वेल्डेड और सिले हुए सॉफ्ट कूलर बनाती है, जिसमें 7-15 दिनों की सैंपलिंग और 30-45 दिनों के उत्पादन का हवाला दिया गया है। अपनी ऑन-शेल्फ तारीख भेजें और टीम आपके साथ कैलेंडर पर पीछे की ओर काम करेगी - और यदि यह फिट नहीं बैठती है तो स्पष्ट रूप से बताएं।

ईमेल:info@sealock.com.hk |  फ़ोन: +86-13632981825  | सॉफ्ट कूलर रेंज ब्राउज़ करें

यहां उद्धृत बेंचमार्क और देरी के आँकड़े 2026 के मध्य तक सार्वजनिक रूप से उपलब्ध परिधान और सॉफ्ट-गुड्स विनिर्माण स्रोतों को दर्शाते हैं और कारखाने, उत्पाद, सामग्री और मौसम के अनुसार भिन्न होते हैं। विशेष रूप से माल ढुलाई का समय रूटिंग स्थितियों के साथ बदलता रहता है। लॉन्च की तारीख तय करने से पहले अपने आपूर्तिकर्ता के साथ वर्तमान लीड समय और क्षमता की पुष्टि करें।
